8月18日,历时3个多月紧张施工,石横特钢220千伏输变电工程成功竣工送电,提前满足特种建筑用钢产业集群用电需求。据介绍,石横特钢产业集群项目作为山东省、泰安市重大重点项目,总投资150亿元。国网泰安供电公司接到项目用电申请以来,公司上下发扬“马上办、泰好办、办最好”工作作风,成立石横特钢专班开展跟踪服务,全力护航项目建设,工程一次性送电成功,保障了项目建设用电需求。

  重大投资项目实行“绿卡”管理

  “2018年10月24日,《山东省先进钢铁制造产业基地发展规划(2018-2025年)》发布,石横特钢被确定为泰安特种建筑用钢产业集群。石横特钢配合山东省钢铁发改规划,通过产能减量置换,实施石横特钢新旧动能转换泰安特种建筑用钢项目,该项目被列为山东省新旧动能转换项目库优质项目及2020年省重点项目。”石横特钢集团装备总工程师朱强向记者介绍,按照项目规划,特种建筑用钢一期项目将于2020年底全面建成投产。特种建筑用钢产业集群用电需求很大,配套输变电工程的进度将直接影响接下来的工程项目。

  记者了解到,今年6月份,泰安市制定出台《重大投资项目“绿卡”制度实施办法》,创新制度、再造流程,让部门围着项目转、要素跟着“绿卡”走,提供超前、精准、高效、优质服务。实施办法规定,投资额5亿元以上的生产型工业项目及现代农业产业化项目、10亿元以上的服务业项目及重点城市基础设施和民生事业项目、30亿元以上的开发型文旅及康养项目、3000万美元以上的非房地产外资项目,严把新旧动能转换准入标准,优选入库。入库项目发放泰安市重大投资项目服务卡,享受代办服务、超前服务、立项“容缺即时办理”、用地规划手续优化简化、提前开工等优质服务。在项目手续办理上打出“数据复用+告知承诺+容缺受理”的组合拳,属于市级及以下审批权限的,办理时限再缩短50%以上。同时,以评估督导为依托,对项目单位实行“绿卡”退出和对政府部门实行“亮牌”管理的“双向监管”。

  据介绍,《泰安市重大投资项目“绿卡”制度实施办法》主要是对重大投资项目开展超前服务,提前化解土地、规划、产能、环保等制约问题,确保项目顺利落地。同时,对项目的审批时限、优惠政策等均做出了突破性的规定,确保使重大投资项目享受到流程最简、时限最短、规费最少的政务服务,让“绿卡”制度为泰安市的重大投资项目保驾护航,推动泰安市经济高质量发展。

  百日攻坚实现一次性送电成功

  采访中,国网泰安供电公司石横特钢扩建项目供电服务工作小组副组长齐向介绍,公司自接到工程任务后,组织精干力量,成立特钢供电服务专班,主要负责人带队上门办公,现场研究解决用电问题,放弃假期休假连续作战,开展线路工程图会审,精确分解工程计划。工作专班由主要负责人任组长,抽调骨干组建三个工作组,现场“一次性”摸清项目用电需求,明确工程协调、工程建设、工程送电22项任务。编制施工计划甘特图,实施挂图作战,比计划提前2天开工,从合同签订至正式开工仅用时8天。专班人员每日紧盯工程进度、发布工程建设日报,上门帮扶指导36次、协助解决问题20项,加快工程图纸设计、施工方案审查、物资招采进度,快速解决民事协调和生态林移栽问题,为项目按期投产提供可靠保障。

  同时,该公司多次向省电力公司专题汇报,争取电网迎峰度夏期间安排停电接入。为特钢培训变电站业务骨干力量,编制《石横特钢调度运行人员培训大纲》,通过“线上+线下”相结合的方式,帮扶开展变电站调度运行人员培训8期79人次,做到同标准要求、同标准管理,保证工程投产运维无缝衔接。

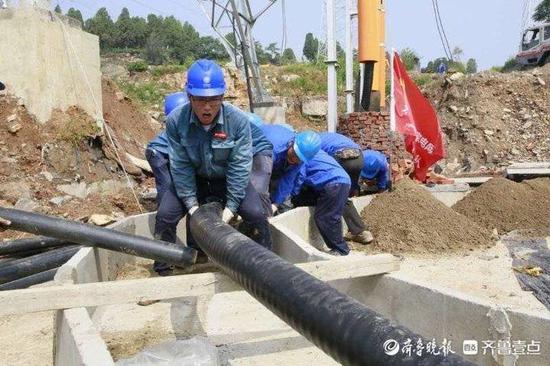

  “石横特钢输电线路超过80%的铁塔位于山区,地质异常复杂,部分山体陡峭区域铁塔间落差超过180米,开山破土非常困难;且工期主要处于盛夏季节,高温酷暑、雷电暴雨等强对流天气轮番侵袭,有效工期大幅压缩,施工难度增大。”齐向介绍,公司全体参建人员5支队伍190余人、33台各类作业设备,“7x24”小时换人不空岗、轮班不停机,千方百计克服民事协调、山地施工、跨越牵引、高温作业等困难,保证工程提前竣工。据不完全统计,共开挖土石方6.92万立方米,开挖浇筑铁塔基础8.4万立方米,电缆沟1.12万立方米,安装15万千伏安主变3台,架设输电线路13.2公里,总投资1.57亿元。企业年用电量将达15亿千瓦时。

  在石横特钢,集团生产和技术部门工作人员张洪来向记者介绍,石横特钢产业集群220千伏输变电工程自5月8日正式进场开展施工,于8月18日实现一次送电成功,按照常规建设周期需要一年的时间,该工程仅仅用了100天就建设完成并安全投入运行。

  齐向介绍,下一步国网泰安供电公司将以此为契机,贯彻落实决策部署,加压奋进,持续优化营商环境,主动服务省市重点和“绿卡”项目,为全市经济社会高质量发展做出新的更大贡献。
