近日气温骤降,供暖问题成为市民关注的热点。今年济南市决定延长供暖10天,意味着供暖季将从11月12日开始到2016年3月22日结束。30日,记者从各大热企了解到,日前各大热源厂锅炉已逐步点火,将于本月前完成供热准备。11月1日起,济南热电、济南热力将提前开始热调试。也就是说11月1日起,部分居民家中暖气就能逐步热起来。

  今起济南供暖锅炉全部点火

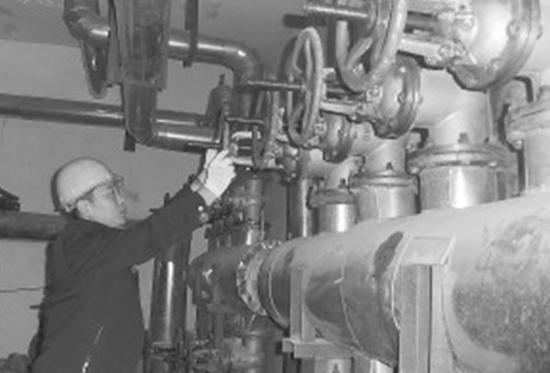

  记者从济南热力了解到,30日下午,浆水泉热源厂二号70MW热水锅炉就开始燃起火焰,正式点炉,拉开今冬供暖序幕。

  据相关负责人介绍,浆水泉热源厂共有3台70MW热水锅炉,可承担560万平米的供热任务。热调试期先点1号和2号锅炉,随着气温降低,3号锅炉可在用暖需求大时做调峰热源用。每台锅炉内已铺好了200吨煤炭。

  “在正式点炉前,已用木柴烘炉,随着煤炭燃烧,水温会逐渐提升。”该负责人称,锅炉一旦运行,只要无特殊情况不会停运,热调试期间,锅炉出水温度一般在65℃至70℃之间,回水温度在35℃左右。

  近日来,金鸡岭、北郊、南郊、东新等热源厂都已陆续点火调试。记者从济南热电、济南热力了解到,10月31日前,今冬供暖锅炉将全部完成点火,达到正式供暖条件。

  延长供暖时间温度也须达

  济南市供热办负责人介绍,今冬省城供热面积达到1.12亿平方米,新增1052万平米。今冬供暖季将从11月12日持续到来年3月22日。

  随着今年供暖时间提前,各大热企也从11月1日开始提前热调试,这意味着部分居民家中11月初暖气就能热起来。进入热调试后,热企可随时正式供暖,确保11月12日达到标准温度。

  其实,延长供暖并非新鲜事,近年来省城多次根据气温实行弹性供暖。2010年停暖时间延长至3月20日;2011年采暖季延长至3月18日。2012-2013年采暖季延长至3月26日,其间根据气温间歇供热。2014-2015年采暖季,供暖延长至3月20日。

  济南市供热办负责人介绍,与往年不同,今年通过政策将供暖时间延长,在规定时间内,供暖温度须达标。

  据悉,目前,济南热力所辖5个热源厂、1个热电厂已全部完成前期调试,累计储煤35000吨,能满足供热初期20天持续供热需求。而济南热电截至目前煤炭库存达到10万吨,可持续供热1个月。

  自管站供暖掐头去尾尚无有效监管

  自管站供暖掐头去尾、缺斤少两一直是影响供暖质量的重要原因。2010年3月,济南决定延长供暖,可燕庆园小区居民楼就曾贴出通知,称物业无力承担采暖费,决定于3月15日晚12时按时停暖。2012年11月15日零点正式供暖之后,省城还有三家自管站没运转起来。

  此次政策明确,延长供热时间作为一项惠民措施,各供热企业均须严格执行。

  不过,据济南热力统计,截至10月中旬,辖区内285个自管换热站,仅130个完成注水。而济南热电所辖447个自管换热站,不少自管站所属采暖系统还无任何动静。济南热力工作人员介绍,根据调试需要,各自管站最迟于10月20日前完成注水。

  如何保证自管站政策执行到位?据了解,目前热企通过各种方式督促,要求调试,不过热企无权对自管站监管。

  济南市供热办相关负责人表示,“自管站不是供热办一个部门能管理的。去年曾对不按时供暖的自管站进行曝光,效果不明显。”至于今年如何对自管站监管,目前尚没有明确政策。对其不按时供暖,也没有相关的处罚措施。市民刘女士认为,相关部门应明确责任,制定处罚措施,将自管站监管落到实处。

  (生活日报记者 段婷婷 于洋)
